Books-Lib.com » Читать книги » Домашняя » Практика управления инновационными проектами. Учебное пособие - Владимир Первушин

Читать книгу - "Практика управления инновационными проектами. Учебное пособие - Владимир Первушин"

Практика управления инновационными проектами. Учебное пособие - Владимир Первушин - Читать книги онлайн | Слушать аудиокниги онлайн | Электронная библиотека books-lib.com

Открой для себя врата в удивительный мир Читать книги / Домашняя книг на сайте books-lib.com! Здесь, в самой лучшей библиотеке мира, ты найдешь сокровища слова и истории, которые творят чудеса. Возьми свой любимый гаджет (Смартфоны, Планшеты, Ноутбуки, Компьютеры, Электронные книги (e-book readers), Другие поддерживаемые устройства) и погрузись в магию чтения книги 'Практика управления инновационными проектами. Учебное пособие - Владимир Первушин' автора Владимир Первушин прямо сейчас – дарим тебе возможность читать онлайн бесплатно и неограниченно!

461 0 17:10, 21-05-2019
Автор:Владимир Первушин Жанр:Читать книги / Домашняя Год публикации:2015 Поделиться: Возрастные ограничения:(18+) Внимание! Книга может содержать контент только для совершеннолетних. Для несовершеннолетних просмотр данного контента СТРОГО ЗАПРЕЩЕН! Если в книге присутствует наличие пропаганды ЛГБТ и другого, запрещенного контента - просьба написать на почту для удаления материала.
0 0

Аннотация к книге "Практика управления инновационными проектами. Учебное пособие - Владимир Первушин", которую можно читать онлайн бесплатно без регистрации

Учебное пособие посвящено актуальной теме – организации управления инновационными проектами.Значительное внимание уделено интеграционной компоненте управления проектами, придающей процессу управления проектом целостность и системность. Изложены подходы к мотивации персонала, подготовке обоснования и плана проекта, управлению рисками, организации мониторинга и завершения проекта.Рассмотрено использование проектного подхода – формирования программы в виде совокупности взаимосвязанных проектов различного типа – для реализации стратегических и оперативных целей компании. Анализируются проблемы, связанные с применением корпоративного стандарта управления проектами в качестве инструмента реализации целей проекта.Пособие не претендует на полноту и академическую точность формулировок – в ряде случаев сделаны сознательные отступления в сторону лучшего понимания предмета.Для специалистов, принимающих участие в управлении проектами, молодых ученых, сотрудников инновационных компаний, слушателей бизнес-школ, курсов повышения квалификации и переподготовки кадров, в том числе и студентов высших учебных заведений.
1 ... 31 32 33 34 35 36 37 38 39 ... 60
Перейти на страницу:


Практика управления инновационными проектами. Учебное пособие

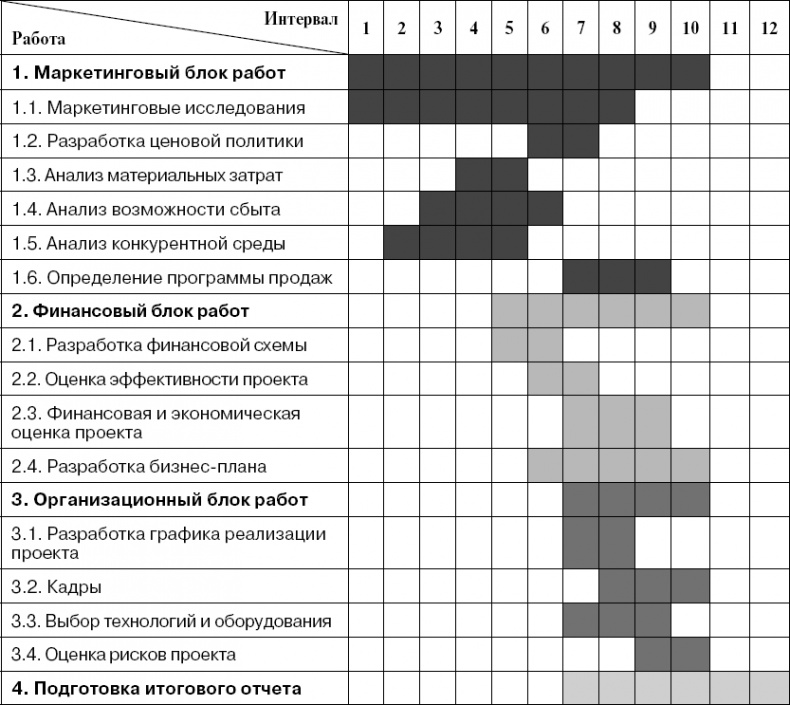

Рис. 4.5. Расписание прединвестиционного этапа проекта строительства завода по производству пенобетона. Подэтап 2


4.7
Планирование взаимодействия (коммуникаций)

Планирование взаимодействия (или управление коммуникациями в терминологии стандарта PMI) – это определение потоков информации и способов взаимодействия, необходимых для участников проекта. Управление коммуникациями проекта охватывает процессы сбора, распространения, хранения, получения информации и заключается в создании необходимых связей между участниками проекта, которые требуются для его успешного осуществления.

Взаимодействие может осуществляться на основе плана управления взаимодействием, который задает правила обмена информацией в проекте. Структура плана управления взаимодействием может быть следующей.

• Требования к коммуникациям со стороны участников проекта.

• Ответственный за передачу информации.

• Получатели данной информации.

• Сведения о передаваемой и распределяемой информации (формат, содержание, степень детализации, условные обозначения).

• Методы или технология, используемые для передачи информации.

• Частота коммуникации.

• Сроки и передача на вышестоящий уровень проблем, требующих решения на более высоком уровне.

• Условия корректировки плана управления коммуникациями по мере развития проекта.

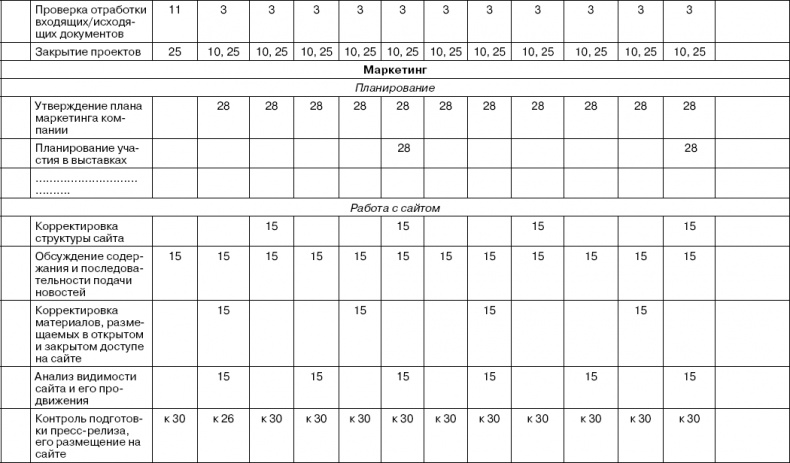

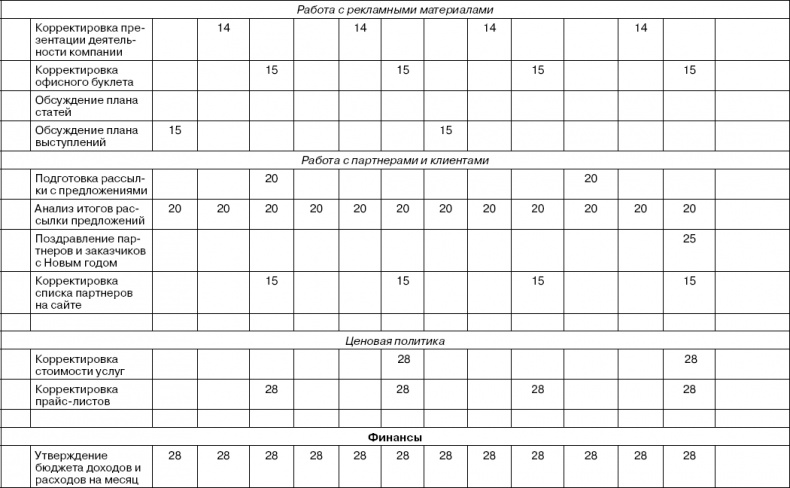

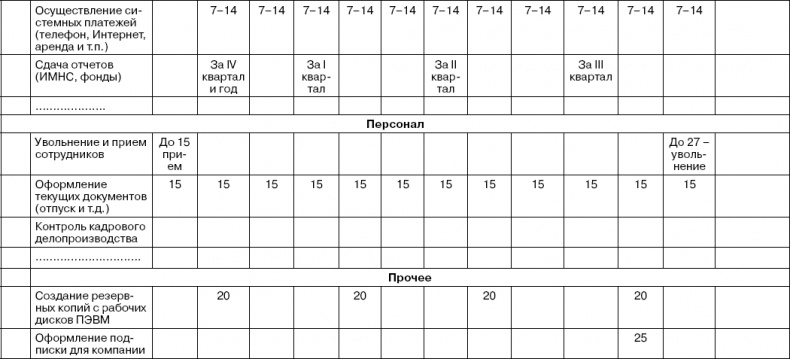

Взаимодействие может быть организовано с использованием так называемой временной матрицы (табл. 4.4). В строках временной матрицы каждого сотрудника задаются работы, выполняемые ими совместно, и в соответствующей графе указывается дата этой работы. Временная матрица позволяет планировать свои ресурсы в течение всего года.

Комментарий к временной матрице

Общие правила. Организация любой работы сотрудника по проекту осуществляется в соответствии с технологией, принятой в компании. Одним из основных документов по учету и контролю выполняемых сотрудником работ по проекту является Временная матрица ответственности (далее – Временная матрица), которую ведет сотрудник – исполнитель этих работ. Временная матрица служит для контроля исполнения всех работ сотрудника в течение года, которые предусмотрены должностной инструкцией, планами работ и заданиями руководства компании.

Правила оформления и заполнения Временной матрицы:

• Получить в начале проекта у руководителя проекта бланк Временной матрицы.

• Заполнить Временную матрицу названиями и датами исполнения работ, утвердить ее у руководителя проекта/генерального директора компании.

• Хранить Временную матрицу на рабочем месте в специальной папке.

• Пополнять Временную матрицу по мере получения новых заданий по проекту.

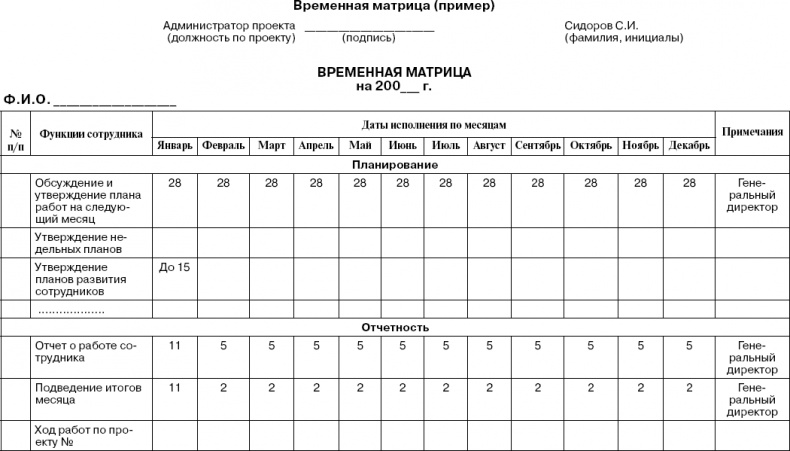

Таблица 4.4

Практика управления инновационными проектами. Учебное пособие Практика управления инновационными проектами. Учебное пособие Практика управления инновационными проектами. Учебное пособие Практика управления инновационными проектами. Учебное пособие

• По окончании какой-либо работы по проекту сотрудник зачеркивает во Временной матрице соответствующую дату.

• Зафиксировать появление новой работы в очередной строчке Временной матрицы с указанием в графе «Примечания» регистрационного номера работы или фамилии руководителя, назначившего ее выполнение.

• Отметить внеплановое прекращение работы в графе «Примечания» датой прекращения и фамилией руководителя, давшего указание.

• При переносе срока окончания работы сделать корректировку в соответствующей строчке Временной матрицы с указанием в графе «Примечания» фамилии руководителя, выдавшего санкцию на перенос.

ПРИМЕР. В компании ОАО «Востокпоставка» при реализации проекта был разработан план управления взаимодействием (система доведения информации до участников проекта), фрагмент которого приведен в таблице.

В проекте выделены четыре группы участников: заказчик, участники рабочей группы, руководители направлений и служб, сотрудники направлений и служб.

Таблица

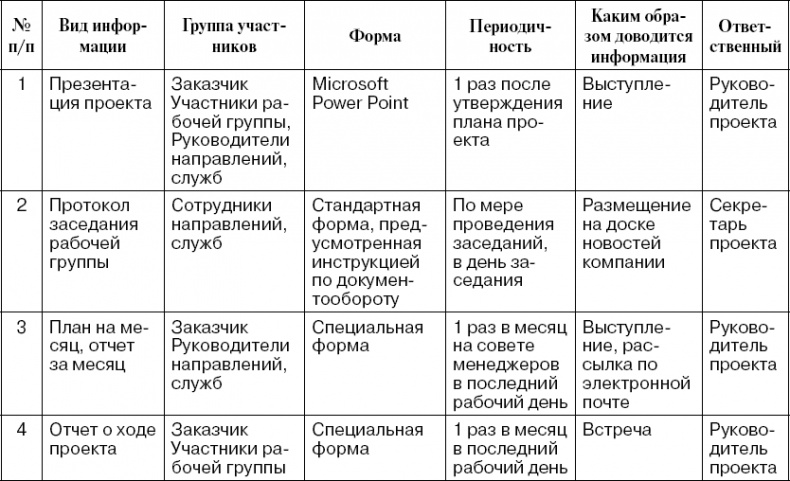

Формат взаимодействия участников проекта (фрагмент)

Практика управления инновационными проектами. Учебное пособие
4.8
Назначение персонала

При реализации проекта руководитель управляет людьми и назначением ресурсов. В общем случае в рамках проекта выполняется множество разнообразных работ, для чего требуются разные сотрудники, обладающие необходимым опытом и квалификацией. Ключевым ресурсом каждого проекта, от которого в значительной степени зависит успех проекта, является руководитель проекта. Задача руководителя проекта – сформировать команду и организовать с ее помощью реализацию проекта. При отборе руководителей проекта необходимо опираться на различные требования, диктуемые характером проекта и политикой управления в области персонала. На выбор руководителя проекта могут оказать влияние самые разные факторы: тип проекта, характер предметной области, к которым в том числе относятся способность к лидерству, требуемая скорость принятия решения, масштаб проекта, наличие факторов риска и т. п. Руководитель проекта должен обладать навыками общего менеджмента, к которым в том числе относится способность к лидерству, умение наладить взаимодействие в команде, настойчивость в достижении целей, умение разрешать конфликты в команде, мотивировать команду, добиваться результата и многое другое.

В литературе можно встретить следующие требования к качествам эффективного руководителя проекта.[11] Руководитель проекта должен:

• уметь производить перемены и поддерживать стабильность;

1 ... 31 32 33 34 35 36 37 38 39 ... 60
Перейти на страницу:
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Новые отзывы

  1. Гость Елена Гость Елена12 июнь 19:12 Потрясающий роман , очень интересно. Обожаю Анну Джейн спасибо 💗 Поклонник - Анна Джейн
  2. Гость Гость24 май 20:12 Супер! Читайте, не пожалеете Правила нежных предательств - Инга Максимовская
  3. Гость Наталья Гость Наталья21 май 03:36 Талантливо и интересно написано. И сюжет не банальный, и слог отличный. А самое главное -любовная линия без слащавости и тошнотного романтизма. Вторая попытка леди Тейл 2 - Мстислава Черная
  4. Гость Владимир Гость Владимир23 март 20:08 Динамичный и захватывающий военный роман, который мастерски сочетает драматизм событий и напряжённые боевые сцены, погружая в атмосферу героизма и мужества. Боевой сплав - Сергей Иванович Зверев
Все комметарии:
