Books-Lib.com » Читать книги » Домашняя » Практика управления инновационными проектами. Учебное пособие - Владимир Первушин

Читать книгу - "Практика управления инновационными проектами. Учебное пособие - Владимир Первушин"

Практика управления инновационными проектами. Учебное пособие - Владимир Первушин - Читать книги онлайн | Слушать аудиокниги онлайн | Электронная библиотека books-lib.com

Открой для себя врата в удивительный мир Читать книги / Домашняя книг на сайте books-lib.com! Здесь, в самой лучшей библиотеке мира, ты найдешь сокровища слова и истории, которые творят чудеса. Возьми свой любимый гаджет (Смартфоны, Планшеты, Ноутбуки, Компьютеры, Электронные книги (e-book readers), Другие поддерживаемые устройства) и погрузись в магию чтения книги 'Практика управления инновационными проектами. Учебное пособие - Владимир Первушин' автора Владимир Первушин прямо сейчас – дарим тебе возможность читать онлайн бесплатно и неограниченно!

461 0 17:10, 21-05-2019
Автор:Владимир Первушин Жанр:Читать книги / Домашняя Год публикации:2015 Поделиться: Возрастные ограничения:(18+) Внимание! Книга может содержать контент только для совершеннолетних. Для несовершеннолетних просмотр данного контента СТРОГО ЗАПРЕЩЕН! Если в книге присутствует наличие пропаганды ЛГБТ и другого, запрещенного контента - просьба написать на почту для удаления материала.
0 0

Аннотация к книге "Практика управления инновационными проектами. Учебное пособие - Владимир Первушин", которую можно читать онлайн бесплатно без регистрации

Учебное пособие посвящено актуальной теме – организации управления инновационными проектами.Значительное внимание уделено интеграционной компоненте управления проектами, придающей процессу управления проектом целостность и системность. Изложены подходы к мотивации персонала, подготовке обоснования и плана проекта, управлению рисками, организации мониторинга и завершения проекта.Рассмотрено использование проектного подхода – формирования программы в виде совокупности взаимосвязанных проектов различного типа – для реализации стратегических и оперативных целей компании. Анализируются проблемы, связанные с применением корпоративного стандарта управления проектами в качестве инструмента реализации целей проекта.Пособие не претендует на полноту и академическую точность формулировок – в ряде случаев сделаны сознательные отступления в сторону лучшего понимания предмета.Для специалистов, принимающих участие в управлении проектами, молодых ученых, сотрудников инновационных компаний, слушателей бизнес-школ, курсов повышения квалификации и переподготовки кадров, в том числе и студентов высших учебных заведений.
1 ... 27 28 29 30 31 32 33 34 35 ... 60
Перейти на страницу:

Как и при подготовке обоснования проекта, разработка плана проекта реализуется через процессы. При разработке плана проекта последовательно реализуются следующие процессы (рис. 4.1; приведена только часть процессов):

• планирование содержания;

• формирование ИСР;

• планирование ресурсов;

• определение взаимосвязей операций;

• определение длительности операций;

• оценка стоимости операций и разработка бюджета;

• разработка расписания;

• планирование взаимодействия (коммуникаций);

• назначение персонала;

• планирование рисков;

• планирование качества;

• планирование закупок проекта.


Практика управления инновационными проектами. Учебное пособие

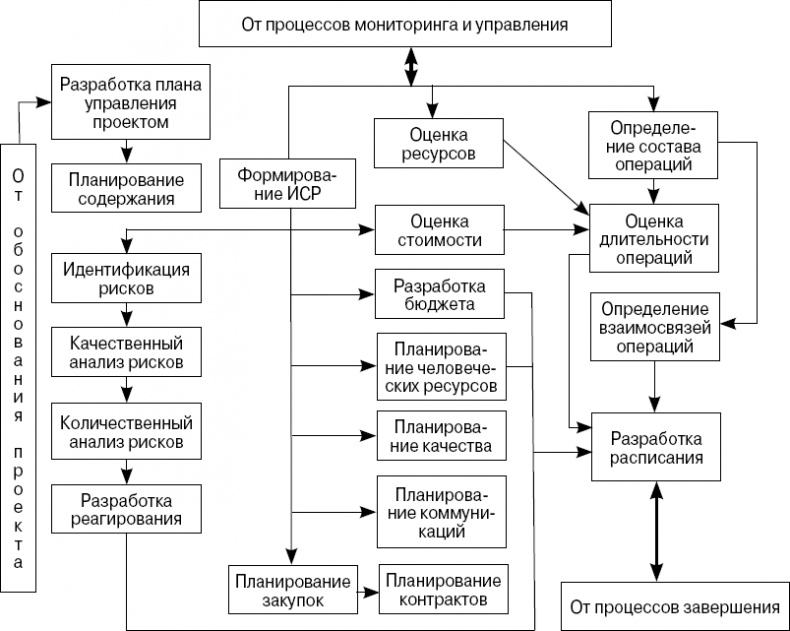

Рис. 4.1. Процессы планирования


Выполняя процессы планирования, получим в итоге план управления проектом. Этот план может состоять из вспомогательных планов[9] и других элементов.

• План управления содержанием проекта. Под содержанием проекта понимаются работы, которые необходимо выполнить, чтобы получить продукт, услуги или результат с указанными характеристиками или функциями. План управления содержанием включает в себя указания о том, как команда проекта будет определять, проверять, контролировать содержание проекта. В его состав включены процесс подготовки подробного описания содержания проекта, процесс подготовки ИСР, процесс, определяющий процедуру приемки результатов поставки проекта, процесс, контролирующий обработку запросов на изменения содержания проекта.

• План управления расписанием. Определяет, как будут осуществляться контроль над расписанием проекта и управление им.

• План управления стоимостью. Управление стоимостью заключается в воздействии на факторы, вызывающие отклонения по стоимости, и управление изменениями бюджета проекта.

• План управления качеством. Описывает, каким образом команда управления проектом будет обеспечивать политику организации в области качества, и содержит описание процессов контроля качества (технические аспекты), обеспечения качества (организационные аспекты) и улучшения качества.

• План обеспечения проекта персоналом. Содержит описание того, как и когда будут выполняться требования по обеспечению человеческими ресурсами. В плане обеспечения персоналом должны быть описаны следующие моменты: порядок набора персонала, временные рамки задействования персонала, порядок высвобождения ресурсов, план обучения персонала, система премирования и поощрения.

• План управления коммуникациями. Содержит требования к коммуникациям со стороны участников проекта, сведения о передаваемой информации (формат, содержание, степень детализации, условные обозначения), описание способов передачи информации, частота коммуникации.

• План управления рисками. Содержит определение подходов к управлению рисками, порядок идентификации рисков, их оценки, разработки реагирования, выделения ресурсов и т. п.

• План управления поставками. Содержит описание используемых видов контрактов, критериев оценки, порядка выбора поставщиков и управление ими, порядок координации графика поставок с расписанием проекта, определение гарантий выполнения контракта и т. п.

Прочие элементы плана проекта:

• перечень контрольных событий – важных моментов или событий проекта;

• календарь ресурсов – календарь, документирующий рабочие и нерабочие дни, даты, на которые данный ресурс может быть недоступным или незадействованным;

• базовый план расписания – утвержденный план с указанными временными фазами;

• базовый план по стоимости – распределенный по времени бюджет, по которому производятся сверка, мониторинг и контроль использования денежных средств проекта;

• базовый план по качеству – документ, в котором содержатся требования к качеству данного проекта;

• реестр (список) рисков – документ, в котором содержатся результаты идентификации рисков (список рисков, список источников рисков, признаки рисков).

Рассмотрим подробнее некоторые процессы планирования.

4.2
Формирование ИСР

Для решения общей задачи проекта и достижения его цели проект подразделяется (декомпозируется) на подзадачи, решаемые последовательно. Декомпозиция означает подразделение основных результатов проекта на отдельные, более управляемые, компоненты для того, чтобы:

• повысить точность стоимостных, временных и ресурсных оценок;

• определить порядок контроля исполнения;

• обеспечить четкую систему ответственности.

В результате декомпозиции формируется ИСР – ориентированная на результат структура операций проекта, определяющая общие цели проекта (рис. 4.2).


Практика управления инновационными проектами. Учебное пособие

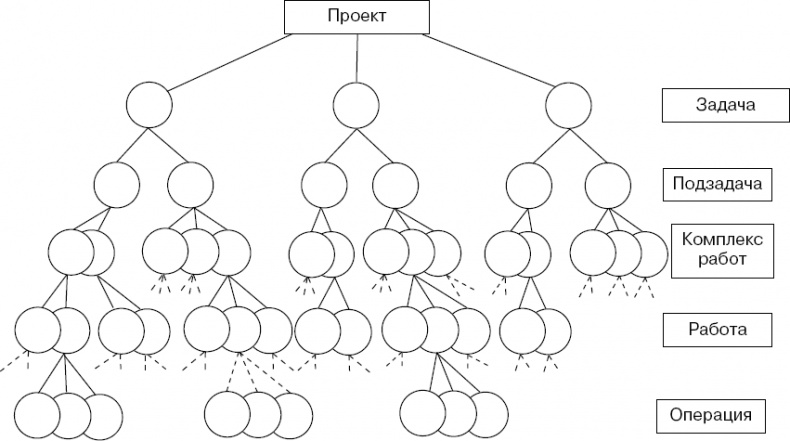

Рис. 4.2. Иерархическая структура работ


Например, при строительстве дома можно выделить подзадачи: подготовка фундамента, возведение стен, крыши, отделочные работы, электропроводка, водоснабжение и канализация. В свою очередь подготовка фундамента подразделяется на задачи: рытье котлована, подсыпка песчаной подушки, укладка фундаментных блоков и т. д. Таким образом, формируется ИСР строительства дома. Понятно, что при строительстве другого аналогичного дома можно воспользоваться уже разработанной ИСР. Подобная ИСР является типовой и может использоваться неоднократно.

Декомпозиция основных результатов проекта на отдельные более детальные компоненты осуществляется до тех пор, пока этой детализации не оказывается достаточно для последующего управления проектом (планирования, контроля, анализа, управления).

При формировании ИСР используются следующие правила.

1. Каждый элемент ИСР обеспечивает достижение ощутимого результата.

2. Каждый элемент ИСР является результатом всех подчиненных элементов, перечисленных непосредственно под ним.

3. Декомпозиция результатов, начиная с верхнего уровня ИСР и заканчивая нижним, должна быть логически взаимоувязана. Каждый следующий уровень представляет собой следующую степень детализации операций проекта.

1 ... 27 28 29 30 31 32 33 34 35 ... 60
Перейти на страницу:
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Новые отзывы

  1. Гость Елена Гость Елена12 июнь 19:12 Потрясающий роман , очень интересно. Обожаю Анну Джейн спасибо 💗 Поклонник - Анна Джейн
  2. Гость Гость24 май 20:12 Супер! Читайте, не пожалеете Правила нежных предательств - Инга Максимовская
  3. Гость Наталья Гость Наталья21 май 03:36 Талантливо и интересно написано. И сюжет не банальный, и слог отличный. А самое главное -любовная линия без слащавости и тошнотного романтизма. Вторая попытка леди Тейл 2 - Мстислава Черная
  4. Гость Владимир Гость Владимир23 март 20:08 Динамичный и захватывающий военный роман, который мастерски сочетает драматизм событий и напряжённые боевые сцены, погружая в атмосферу героизма и мужества. Боевой сплав - Сергей Иванович Зверев
Все комметарии:
