Books-Lib.com » Читать книги » Домашняя » Канбан. Альтернативный путь в Agile - Дэвид Андерсон

Читать книгу - "Канбан. Альтернативный путь в Agile - Дэвид Андерсон"

Канбан. Альтернативный путь в Agile - Дэвид Андерсон - Читать книги онлайн | Слушать аудиокниги онлайн | Электронная библиотека books-lib.com

Открой для себя врата в удивительный мир Читать книги / Домашняя книг на сайте books-lib.com! Здесь, в самой лучшей библиотеке мира, ты найдешь сокровища слова и истории, которые творят чудеса. Возьми свой любимый гаджет (Смартфоны, Планшеты, Ноутбуки, Компьютеры, Электронные книги (e-book readers), Другие поддерживаемые устройства) и погрузись в магию чтения книги 'Канбан. Альтернативный путь в Agile - Дэвид Андерсон' автора Дэвид Андерсон прямо сейчас – дарим тебе возможность читать онлайн бесплатно и неограниченно!

1 268 0 18:06, 21-05-2019
Автор:Дэвид Андерсон Жанр:Читать книги / Домашняя Год публикации:2017 Поделиться: Возрастные ограничения:(18+) Внимание! Книга может содержать контент только для совершеннолетних. Для несовершеннолетних просмотр данного контента СТРОГО ЗАПРЕЩЕН! Если в книге присутствует наличие пропаганды ЛГБТ и другого, запрещенного контента - просьба написать на почту для удаления материала.
0 0
Купить книгу

Аннотация к книге "Канбан. Альтернативный путь в Agile - Дэвид Андерсон", которую можно читать онлайн бесплатно без регистрации

«Канбан» в переводе с японского – «сигнальная доска». В производстве такая доска используется для визуализации нарастающих темпов, что позволяет выпускать больше продукции с меньшими затратами. Яркий пример – подход компании Toyota, благодаря которому в течение многих лет эффективно реализуется принцип «точно в срок» с минимальными издержками.Дэвид Андерсон приводит расширенный набор тех идей (визуализация процесса и правил работы, типизация элементов работы, классы обслуживания, каденции, метрики и графики для управленческого учета и анализа), которые определяют канбан-метод.В книге описаны инструменты, позволяющие эффективно вводить идеи бережливого производства в технологические разработки и IT-операции с минимальным сопротивлением изменениям и при этом сохранять оптимальный для всех вовлеченных в работу сотрудников темп.На русском языке публикуется впервые.
1 2 3 4 5 6 7 8 9 10 11
Перейти на страницу:
Ознакомительный фрагмент

Незавершенные задания (WIP), время выполнения и ошибки

На рис. 3.1 демонстрируется кумулятивная диаграмма потока для команды, занимавшейся закачкой ОТА. Кумулятивная диаграмма потока – это зонированный график, который отражает объем работы в определенном состоянии. Состояния, показанные на диаграмме, – это бэклог, то есть объем работы, который заведен в учетную систему, но очередь до него еще не дошла. «Начатое» – это когда требования к функционалу обсуждались с разработчиками; «спроектированное» – то есть для функции разработана ML-диаграмма последовательности; «разработанное» – то есть функционал разработан в соответствии с диаграммой последовательности; «завершенное» – то есть все модульные тестирования пройдены, код прошел рецензирование и был принят ведущими разработчиками и передан на тестирование.

.

Канбан. Альтернативный путь в Agile

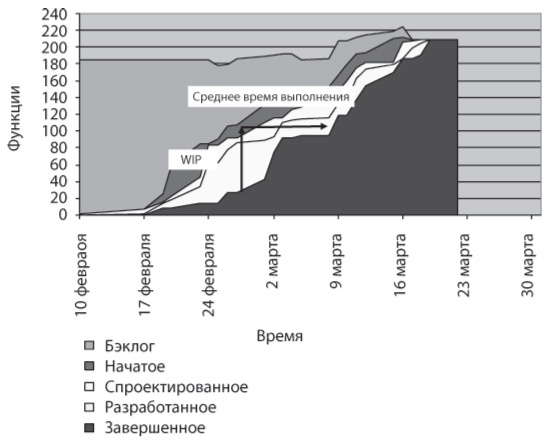

Рис. 3.1. Кумулятивная диаграмма потока (КДП) команды закачек OTA (осень 2003 – зима 2004 гг.)


Первая линия на диаграмме показывает количество функций в масштабе проекта. Этот объем был разделен владельцами бизнеса на две части. Вторая линия показывает количество начатых функций. Третья линия – число спроектированных, четвертая – разработанных, а пятая – количество завершенных и готовых к тестированию функций.

Вертикальная разница между второй и пятой линиями в любой выбранный день показывает количество незавершенных задач, а горизонтальная дистанция между второй и пятой линиями показывает среднее время выполнения с момента начала работы над функцией до дня ее сдачи. Важно заметить, что горизонтальное расстояние – это среднее, а не конкретное время выполнения для конкретной функции. Кумулятивная диаграмма потока не показывает конкретных функций. Пятьдесят пятая начатая функция может быть тридцатой законченной. Никакой связи между линией на оси у и конкретной функцией из бэклога нет.

Команде сервера закачек ОТА не хватало либо дисциплины, либо мотивации для использования метода FDD. Они не работали совместно, как требует FDD, а выдавали большие порции функций на откуп индивидуальным разработчикам. Обычно на одного разработчика у них в любое время приходилось до десяти функций. А команда по разработке OTA DM следовала методам, изложенным в учебнике. Они хорошо работали в сотрудничестве и разрабатывали модульные тесты для 100 % своих функций. И самое важное – они трудились над небольшим количеством функций одновременно, обычно это было 5–10 функций в работе для всей команды в любой момент.

Целевым ориентиром для функции в FDD является 1,6–2,0 функционального очка кода.

У команды по разработке сервера закачек OTA, находившейся в Сиэтле, среднее время выполнения составляло примерно три месяца на функцию от начала работы до сдачи ее для интеграционного теста команде из Шампейна (рис. 3.1).

У команды по разработке OTA DM среднее время выполнения колебалось от 5 до 10 дней, что показано на рис. 3.2. Разница в исходном качестве, измеряемом в количестве ошибок в системном или интеграционном тесте, превысила 30 раз. Команда по разработке OTA DM продемонстрировала изначальное качество на уровне лидеров индустрии – две или три ошибки на 100 функций, а команда по разработке сервера закачек OTA продемонстрировала средний по индустрии результат – около двух ошибок на функцию.


Канбан. Альтернативный путь в Agile

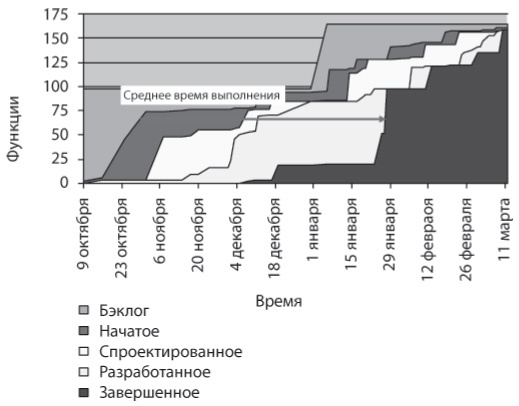

Рис. 3.2. Кумулятивная диаграмма потока (КДП) команды управления устройствами OTA (зима 2004 года)


Из этих диаграмм можно сделать вывод, что количество незавершенных задач непосредственно связано с временем выполнения. Рис. 3.2 явно демонстрирует, что с сокращением числа незавершенных задач уменьшается и время выполнения. На пике среднее время выполнения составляет 12 дней. Позднее в проекте, когда незавершенных задач становится меньше, среднее время выполнения сокращается до четырех дней.

Существует причинно-следственная связь между количеством незавершенных задач и средним временем выполнения, и эта зависимость линейна. В производстве эти отношения известны как закон Литтла. Пример двух команд из Motorola предполагает наличие корреляции между увеличением времени выполнения и снижением качества. Похоже, что увеличение времени выполнения оборачивается существенно худшим качеством. В нашем случае увеличение среднего времени выполнения в 6,5 раза повлекло за собой более чем тридцатикратное увеличение первичных ошибок. Более долгое время выполнения связано с увеличением количества незавершенных задач. После выявления этого примера я стал использовать незавершенные задания как средство контроля качества и убедился в наличии взаимосвязи между их количеством и исходным качеством кода. Однако на момент написания этой книги не существует научных подтверждений этого эмпирически полученного результата.

Снижение количества незавершенных задач, или сокращение продолжительности итерации, оказывает серьезное влияние на исходное качество. Судя по всему, отношение между количеством незавершенных задач и исходным качеством нелинейно, то есть ошибки растут непропорционально увеличению количества незавершенных задач. Таким образом, видимо, двухнедельные итерации лучше четырехнедельных, а недельные еще лучше. Более короткие итерации повышают качество.

Логика представленных свидетельств подсказывает, что имеет смысл ограничить число незавершенных задач при помощи канбан-системы. Если мы знаем, что управление незавершенными задачами пойдет на пользу качеству, то почему бы не прописать формальные правила ограничения их количества, тем самым высвободив менеджеров для другой деятельности?

Из тесной взаимосвязи между незавершенными задачами и качеством следует, что этап 2 нашего рецепта должен внедряться параллельно с этапом 1 или сразу после него.

Кто лучше?

Я вмешался в деятельность команды разработки сервера закачек OTA в рождественскую неделю 2003 года и сообщил ведущему программисту, что незавершенных задач слишком много, время разработки велико, а завершено на самом деле не так много. Я посетовал, что все это приведет к потерям в качестве. Мои опасения были услышаны, и в январе 2004 года в работе команды появились некоторые изменения. В итоге в 2004 году сократились и незавершенные задачи, и время выполнения. Однако эти перемены произошли слишком поздно: команда уже успела наделать много ошибок.

Согласно диаграмме, проект был завершен примерно в середине марта 2004 года, но на самом деле команда продолжала работу над программами до середины июля. Половина команды разработчиков OTA DM были отозваны со своего проекта, чтобы помочь в работе над ошибками. В июле 2004 года руководитель бизнес-подразделения объявил продукт готовым, несмотря на то что не был уверен в его качестве. Продукт перешел к команде поддержки. За это время 50 % клиентов отменили заказы, усомнившись в качестве продукта. Хотя члены команды поддержки сохраняли хорошие личные отношения с разработчиками продукта, они разуверились в их профессионализме. По их мнению, продукт был плох, а разработчики оказались ни на что не способны.

1 2 3 4 5 6 7 8 9 10 11
Перейти на страницу:
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Новые отзывы

  1. Гость Елена Гость Елена12 июнь 19:12 Потрясающий роман , очень интересно. Обожаю Анну Джейн спасибо 💗 Поклонник - Анна Джейн
  2. Гость Гость24 май 20:12 Супер! Читайте, не пожалеете Правила нежных предательств - Инга Максимовская
  3. Гость Наталья Гость Наталья21 май 03:36 Талантливо и интересно написано. И сюжет не банальный, и слог отличный. А самое главное -любовная линия без слащавости и тошнотного романтизма. Вторая попытка леди Тейл 2 - Мстислава Черная
  4. Гость Владимир Гость Владимир23 март 20:08 Динамичный и захватывающий военный роман, который мастерски сочетает драматизм событий и напряжённые боевые сцены, погружая в атмосферу героизма и мужества. Боевой сплав - Сергей Иванович Зверев
Все комметарии:
