Транспортное сообщение Большой Бельт было открыто для железнодорожного движения в 1997 г., а для городского транспорта – в 1998 г. Оно соединяет Восточную Данию с континентальной Европой и включает самый длинный подвесной мост в Европе плюс второй по длине подводный железнодорожный туннель. Когда закон о сооружении проекта Большой Бельт был ратифицирован парламентом Дании в 1987 г., общий объем инвестиций оценивался в 13,9 миллиарда датских крон (цены 1988 г.). Когда строительство было завершено в 1999 г., затраты увеличились на 54 процента в реальном исчислении, составив 21,4 миллиарда датских крон[32].
Эресундский мост-туннель между Швецией и Данией, открытый в 2000 г., стал одним из крупнейших межнациональных инфраструктурных проектов в мире. Он соединяет Швецию и Норвегию с континентальной Европой. Когда закон о строительстве сообщения Эресунд был ратифицирован парламентом Дании в 1991 г., общий объем инвестиций оценивался в 11,7 миллиарда датских крон (цены 1990 г.) для проекта моста-туннеля через пролив и 3,2 миллиарда датских крон для подъездных путей на датской стороне[33]. Когда возведение подъездных путей было завершено в 1998 г., их реальная стоимость составила 5,4 миллиарда датских крон (цены 1990 г.), что означало превышение запланированных расходов на 68 процентов[34]. Когда двумя годами позже, в 2000 г., открылся мост-туннель, соединивший оба берега, затраты на его сооружение увеличились на 26 процентов, составив 14,8 миллиарда датских крон (цены 1990 г.)[35]. Строительство шведских подъездных путей еще не завершено, но общая стоимость законченных частей превышает запланированные расходы на 16 процентов. Наибольшие дополнительные затраты шведским сообщениям добавит железнодорожный туннель в Мальмё стоимостью в 7 миллиардов шведских крон, так называемый Городской туннель. Туннель не был включен в первоначальную схему моста Эресунд, но в процессе строительства решили, что было бы неплохо соединить Мальмё через железнодорожные сети Эресунд с Копенгагеном и Данией. Задержки и финансовые перерасходы на 36 процентов возникли еще до начала строительства. Другим дополнительным расходом шведской стороны стала новая десятимильная кольцевая автострада вокруг Мальмё, фактически служащая связующим звеном с мостом Эресунд и построенная примерно на десять лет раньше, чем это произошло бы без сообщения с Данией. Рост себестоимости проектов Большой Бельт и Эресунд показан на рис. 2.2[36].

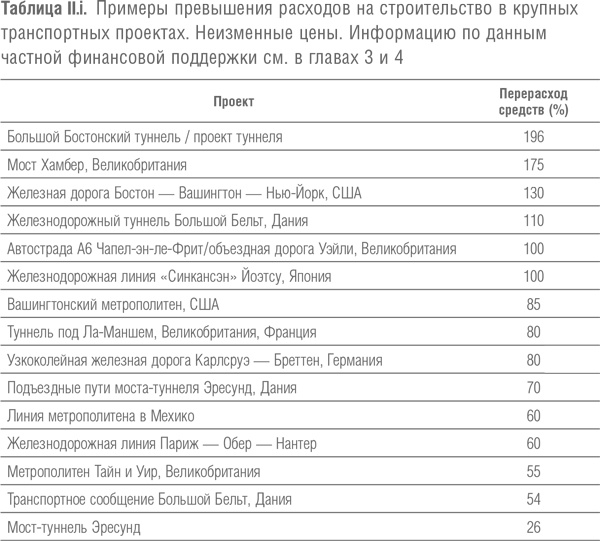

Часто утверждается, что все крупные проекты не похожи друг на друга, и поэтому их нельзя сравнивать. Действительно, проекты туннеля под Ла-Маншем, Большой Бельт и Эресунд во многом отличаются. Однако, что касается роста себестоимости, между этими и другими крупными проектами существует поразительное сходство – это тенденция к существенной недооценке затрат в процессе предварительной оценки проекта. К такому же выводу мы приходим, изучая данные большого количества крупных транспортных инфраструктурных проектов и других типов проектов. В таблице II.i финансовые перерасходы для туннеля под Ла-Маншем, транспортных сообщений Большой Бельт и Эресунд сопоставляются с перерасходом средств для ряда других транспортных проектов. Как мы покажем в главах 3 и 4, проблема с превышением расходов усугубляется еще и получением доходов ниже прогнозируемых. Вследствие этого проекты становятся еще более рискованными с финансовой точки зрения.
Существует лишь несколько исследований, тщательно сопоставляющих прогнозируемую и реальную стоимость для относительно большого количества транспортных инфраструктурных проектов. Мы выявили четыре таких исследования. Первое проводилось Генеральным аудитором Швеции и охватывало 15 транспортных и железнодорожных проектов общей стоимостью 13 миллиардов шведских крон (цены 1994 г.)[37]. Согласно данным исследования, средний перерасход средств для восьми автотранспортных проектов составил 86 процентов с разбросом от 2 до 182 процентов, в то время как средний перерасход средств для семи железнодорожных проектов составил 17 процентов, от –14 до +74 процентов. При этом стоит отметить, что во время проведения этого исследования две трети проектов находились на стадии строительства. Поэтому общая сумма издержек этих проектов может оказаться выше, чем ожидаемые конечные расходы, приводимые Генеральным аудитором Швеции.
