Books-Lib.com » Читать книги » Домашняя » Скрам - Кен Швабер

Читать книгу - "Скрам - Кен Швабер"

Скрам - Кен Швабер - Читать книги онлайн | Слушать аудиокниги онлайн | Электронная библиотека books-lib.com

Открой для себя врата в удивительный мир Читать книги / Домашняя книг на сайте books-lib.com! Здесь, в самой лучшей библиотеке мира, ты найдешь сокровища слова и истории, которые творят чудеса. Возьми свой любимый гаджет (Смартфоны, Планшеты, Ноутбуки, Компьютеры, Электронные книги (e-book readers), Другие поддерживаемые устройства) и погрузись в магию чтения книги 'Скрам - Кен Швабер' автора Кен Швабер прямо сейчас – дарим тебе возможность читать онлайн бесплатно и неограниченно!

745 0 14:00, 03-12-2019
Автор:Кен Швабер Жанр:Читать книги / Домашняя Год публикации:2019 Поделиться: Возрастные ограничения:(18+) Внимание! Книга может содержать контент только для совершеннолетних. Для несовершеннолетних просмотр данного контента СТРОГО ЗАПРЕЩЕН! Если в книге присутствует наличие пропаганды ЛГБТ и другого, запрещенного контента - просьба написать на почту для удаления материала.
0 0
Купить книгу

Аннотация к книге "Скрам - Кен Швабер", которую можно читать онлайн бесплатно без регистрации

Эта книга несет в себе дух скрама, раскрывая его ценности и основные принципы. Кен Швабер, один из создателей скрама, соавтор «Руководства по скраму» и основатель Scrum.org, собрал лучшие кейсы из своей практики, демонстрирующие примеры успехов и неудач применения скрама в реальных проектах. Они помогут вам понять, как использовать скрам для решения комплексных проблем и достижения результатов.Автор рассказывает, как эффективно управлять сложными, громоздкими проектами и изменяющимися требованиями к продукту; упрощать организационную структуру с помощью самоуправляемых команд разработки; получать более четкие описания требований и внятную обратную связь от клиентов и заказчиков.Вы узнаете, как эффективнее планировать работу над проектом, научитесь избегать ошибочных действий, используя регулярную инспекцию, а также увеличивать отдачу от инвестиций.
1 2 3 4 5 6 7 8 9
Перейти на страницу:
Ознакомительный фрагмент

Планирование спринта состоит из двух частей. В течение первых четырех часов владелец продукта рассказывает команде о наиболее важных задачах, расположенных в верхней части бэклога, а команда разработки расспрашивает его о содержании задач, их сути, назначении и целях. Прояснив необходимые детали, команда выбирает только те элементы бэклога продукта, которые сможет разработать за спринт, то есть превратить в готовый к выпуску инкремент продукта. Она обещает владельцу продукта, что сделает для этого все от нее зависящее. В течение вторых четырех часов планирования спринта команда разработки создает план спринта. Поскольку команда сама отвечает за организацию своей работы, ей необходим предварительный план, чтобы начать разработку задач спринта. Все взятые в спринт элементы бэклога продукта и необходимые для их реализации подзадачи составляют бэклог спринта. В течение спринта могут добавляться дополнительные подзадачи.

Ежедневный скрам – это 15-минутное событие команды, которое проводится каждый день в ходе спринта. Его цель – ежедневно синхронизировать информацию о состоянии работы всех участников команды, а также запланировать встречи, которые помогут команде выполнить задачи из бэклога спринта. Для этого участники могут использовать формат трех вопросов, которые позволяют сфокусироваться на цели спринта и командной ответственности:

1. Что я сделал с момента окончания предыдущего ежедневного скрама, чтобы помочь команде достичь цели спринта?

2. Что я планирую сделать до следующего ежедневного скрама, чтобы помочь команде достичь цели спринта?

3. Какие препятствия могут помешать мне и команде достичь цели спринта?

В конце спринта проводится обзор спринта – событие, в ходе которого команда разработки демонстрирует любым заинтересованным лицам результаты выполненной за спринт работы. Обзор спринта должен длиться не более четырех часов. Это неформальное событие, цель которого – совместно обсудить разработанную командой функциональность и определить, над чем нужно работать в следующих спринтах.

После обзора спринта и перед планированием следующего спринта скрам-мастер проводит с командой ретроспективу спринта. Событие должно длиться не более трех часов. Скрам-мастер побуждает команду анализировать и улучшать процесс разработки в рамках фреймворка скрама. Это необходимо, чтобы в следующем спринте повысить эффективность работы и получать большее удовольствие от нее.

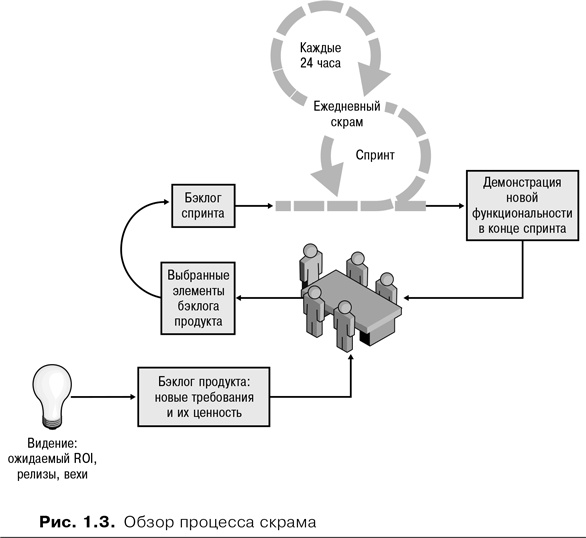

Все перечисленные регулярные события (планирование спринта, ежедневный скрам, обзор спринта, ретроспектива спринта) являются формальными возможностями для инспекции и адаптации, на которых основано управление эмпирическим процессом по скраму. Схема процесса скрама представлена на рис. 1.3.

Скрам
Артефакты скрама

Используемые в скраме артефакты описаны в следующих разделах.

Бэклог продукта

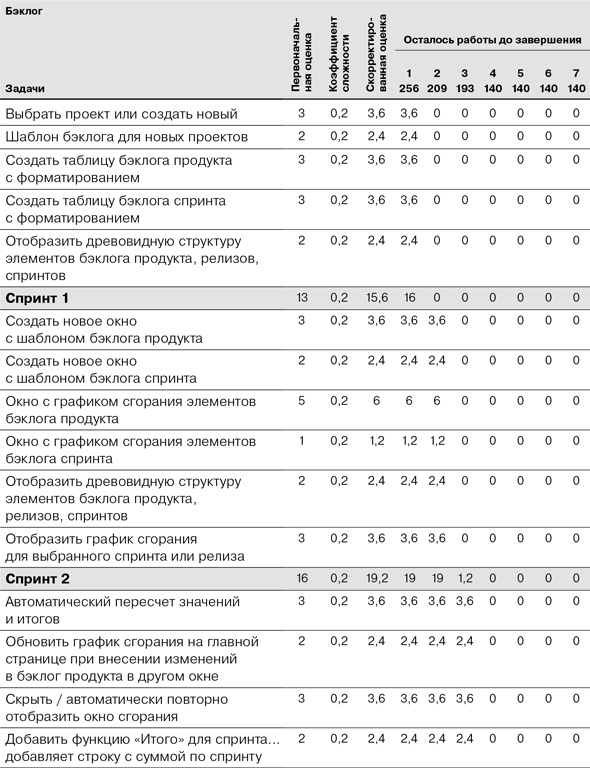

Требования к системе или продукту, разрабатываемому в рамках проекта или нескольких проектов, перечислены в бэклоге продукта. Владелец продукта несет ответственность за содержание, порядок расположения элементов и доступность бэклога продукта. Бэклог продукта никогда не полон и к моменту планирования проекта содержит лишь первичное представление о требованиях. Бэклог динамичен: по мере развития продукта, окружающей среды, понимания заинтересованными лицами того, каким должен быть полезный конкурентный продукт, изменяется и его бэклог. Пока существует продукт, существует и бэклог продукта. На рис. 1.4 показан пример бэклога «Система управления продуктом в скраме». Он оформлен в виде таблицы.

Скрам
Скрам

Эта таблица – бэклог «Система управления продуктом в скраме» по состоянию на март 2003 года. Я был владельцем этого продукта. Строки таблицы – элементы бэклога. Они разделены подзаголовками «Спринт» и «Релиз». Например, все строки выше «Спринта 1» представляют собой задачи, реализованные в первом спринте, а строки между подзаголовками «Спринт 1» и «Спринт 2» были реализованы во втором спринте. Обратите внимание, что строка «Отобразить древовидную структуру бэклога продукта, релизов, спринтов» дублируется в спринтах 1 и 2. Это потому, что задача в строке 10 не была завершена в спринте 1 и была перенесена в спринт 2. Если бы после завершения первого спринта я решил, что ценность этого требования ниже ценности задач второго, третьего или других спринтов, то я мог бы переместить эту строку еще ниже в списке задач.

Рассмотрим столбцы таблицы с бэклогом продукта:

1. Описание элемента бэклога продукта;

2. Начальная оценка;

3. Коэффициент сложности. Некоторые особенности проекта снижают производительность команды. Этот коэффициент позволяет учесть это в оценке;

4. Скорректированная оценка, получаемая применением коэффициента сложности к начальной оценке;

5. Остальные столбцы представляют спринты, в течение которых реализуются требования бэклога продукта. Добавляя новый элемент в бэклог, мы указывали начальную оценку в столбец текущего спринта. Пример применения этого правила вы можете увидеть только в строке «Возможность публикации всего проекта, публикация в виде веб-страниц HTML», об этой задаче мы не задумывались до третьего спринта, а остальные элементы этого бэклога я и разработчики создали еще до начала первого спринта проекта.

График сгорания показывает объем работы, оставшийся к определенному моменту времени. Он изображен на рис. 1.5. Это отличный способ увидеть корреляцию между объемом оставшейся работы и прогрессом команды (или нескольких команд) проекта в сокращении этого объема. Пересечение линии тренда оставшейся работы и горизонтальной оси показывает наиболее вероятное на текущий момент время завершения работы. Это позволяет понять, «что будет, если» мы, желая получить больше функциональности, добавим в релиз дополнительные элементы, или «что будет, если» мы, стремясь выпустить функциональность раньше, уберем часть элементов бэклога из релиза. График сгорания – это столкновение реальности с планом: того, что уже сделано и за какое время, с тем, что мы надеемся сделать.

Элементы бэклога продукта, которые возьмут в работу в будущих спринтах, описаны довольно общими словами. Я не тратил время на их анализ и более точную оценку, потому что команда разработки не приступит к реализации этого функционала в ближайшее время. Более того, существует множество других требований к этому продукту, но они еще не продуманы и поэтому не упомянуты в бэклоге. Когда у меня будет время или желание продолжить проработку бэклога, я добавлю в него больше элементов. Эта конкретная таблица – пример требований к новому продукту, поэтому я могу отложить детализацию и уточнение бэклога до момента, когда команда начнет превращать эти элементы в работающую функциональность.

1 2 3 4 5 6 7 8 9
Перейти на страницу:
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.

Новые отзывы

  1. Гость Елена Гость Елена12 июнь 19:12 Потрясающий роман , очень интересно. Обожаю Анну Джейн спасибо 💗 Поклонник - Анна Джейн
  2. Гость Гость24 май 20:12 Супер! Читайте, не пожалеете Правила нежных предательств - Инга Максимовская
  3. Гость Наталья Гость Наталья21 май 03:36 Талантливо и интересно написано. И сюжет не банальный, и слог отличный. А самое главное -любовная линия без слащавости и тошнотного романтизма. Вторая попытка леди Тейл 2 - Мстислава Черная
  4. Гость Владимир Гость Владимир23 март 20:08 Динамичный и захватывающий военный роман, который мастерски сочетает драматизм событий и напряжённые боевые сцены, погружая в атмосферу героизма и мужества. Боевой сплав - Сергей Иванович Зверев
Все комметарии:
