Books-Lib.com » Читать книги » Домашняя » Управление проектами для "чайников" - Стэнли Э. Портни

Читать книгу - "Управление проектами для "чайников" - Стэнли Э. Портни"

Управление проектами для "чайников" - Стэнли Э. Портни - Читать книги онлайн | Слушать аудиокниги онлайн | Электронная библиотека books-lib.com

Открой для себя врата в удивительный мир Читать книги / Домашняя книг на сайте books-lib.com! Здесь, в самой лучшей библиотеке мира, ты найдешь сокровища слова и истории, которые творят чудеса. Возьми свой любимый гаджет (Смартфоны, Планшеты, Ноутбуки, Компьютеры, Электронные книги (e-book readers), Другие поддерживаемые устройства) и погрузись в магию чтения книги 'Управление проектами для "чайников" - Стэнли Э. Портни' автора Стэнли Э. Портни прямо сейчас – дарим тебе возможность читать онлайн бесплатно и неограниченно!

516 0 13:50, 21-05-2019
Автор:Стэнли Э. Портни Жанр:Читать книги / Домашняя Год публикации:2008 Поделиться: Возрастные ограничения:(18+) Внимание! Книга может содержать контент только для совершеннолетних. Для несовершеннолетних просмотр данного контента СТРОГО ЗАПРЕЩЕН! Если в книге присутствует наличие пропаганды ЛГБТ и другого, запрещенного контента - просьба написать на почту для удаления материала.
0 0

Аннотация к книге "Управление проектами для "чайников" - Стэнли Э. Портни", которую можно читать онлайн бесплатно без регистрации

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.
1 ... 30 31 32 33 34 35 36 37 38 ... 82
Перейти на страницу:

Управление проектами для "чайников" Предположим, вы планируете выполнить задачи 1, 2 и 3 по проекту. В табл. 5.2 приведена планируемая трудоемкость каждого задания в человеко-часах(будем считать, что эффективность уже учтена при оценке).

Таблица 5.2. Планируемая трудоемкость трех видов работ

Работа Трудоемкость (в человеко-часах)
Задача 1 60
Задача 2 40
Задача 3 30

На рис. 5.3 представлены диаграмма Гантта и график персональной загрузки. Согласно диаграмме задача 1 будет выполняться в течение первых трех недель, задача 2 — в течение второй и третьей недель, а задача 3 — в течение третьей, четвертой и пятой недель.

Следовательно, на выполнение задач 1 и 3 потребуется по три недели, а задачи 3 — две недели. Трудоемкость задач 1, 2 и 3 согласно табл. 5.2 составляет соответственно 60 (50 % доступного времени), 40 (50 % доступного времени) и 30 человеко-часов (25 % доступного времени). Таким образом, у вас не было бы проблем с завершением всех задач, если бы они не перекрывали друг друга и над ними не нужно было работать одновременно. Но ваш первоначальный план предусматривает, что вы должны работать одновременно над задачами 1 и 2 в течение второй недели и выполнять все три задачи в течение третьей. Вам нужно распределить свое время так, чтобы выполнить все три задачи в соответствии с графиком.


Управление проектами для "чайников"

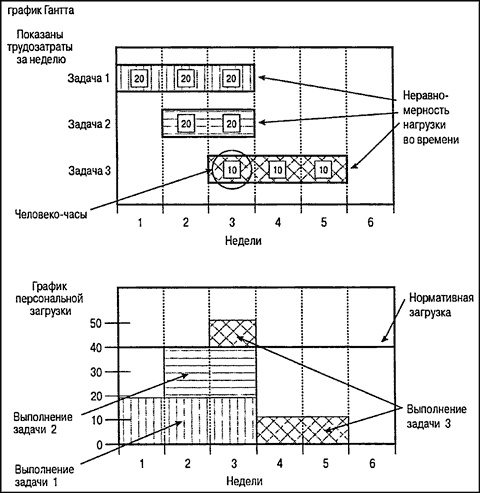

Рис. 5.3. График одновременного выполнения нескольких задач


Допустим, вы распределили рабочее время по всем задачам равномерно. Это означает, что вам предстоит работать 20 часов в неделю над задачей 1 в течение первой, второй и третьей недель, 20 часов в неделю над задачей 2 в течение второй и третьей, и 10 часов в неделю над задачей 3 в течение третьей, четвертой и пятой недель. Такое первоначальное распределение рабочего времени иллюстрирует диаграмма Гантта на рис. 5.3.

Недельная загрузка определяется суммой рабочих часов, затраченных на выполнение каждой задачи.

• В течение первой недели вы работаете 20 часов над задачей 1, при этом недельная загрузка составляет 20 человеко-часов.

• Вторую неделю вы работаете 20 часов над задачей 1 и 20 часов над задачей 2, недельная загрузка — 40 человеко-часов.

• Третью неделю вы работаете по 20 часов над задачами 1, 2 и 10 часов — над задачей 3, при этом недельная загрузка — 50 человеко-часов.

• В течение четвертой и пятой недель вы работаете по 10 часов над задачей 3, и время работы над проектом составляет 10 человеко-часов в неделю.

Это распределение человеко-часов отражает график персональной загрузки в нижней части рис. 5.3. Как видно, переработка составляет 10 часов в течение третьей недели. Если это вас не смущает, можно оставить план без изменений. В противном случае надо придумать альтернативную стратегию, чтобы ликвидировать сверхурочные работы третьей недели.

Как можно разрешить проблему перегрузки

Это можно сделать несколькими способами.

• Распределить время неравномерно на протяжении одной или нескольких задач.

• Использовать резерв времени, который может возникнуть при выполнении какой-либо задачи.

• Передать часть работы третьей недели кому-либо из коллег.

• Попросить назначить дополнительных работников.

• Передать часть работы внешним исполнителям по контракту.

Управление проектами для "чайников" Предположим, вы выбрали неравномерное распределение рабочих часов на протяжении задачи 1, как показано в табл. 5.3. Далее на рис. 5.4 показано, как перераспределить рабочие часы, чтобы избежать сверхурочных работ.

Таблица 5.3. Предлагаемый вариант распределения трудоемкости по неделям для задачи 1

Период времени Трудоемкость (в человеко-часах)
Неделя 1 30
Неделя 2 20
Неделя 3 10

Управление проектами для "чайников"

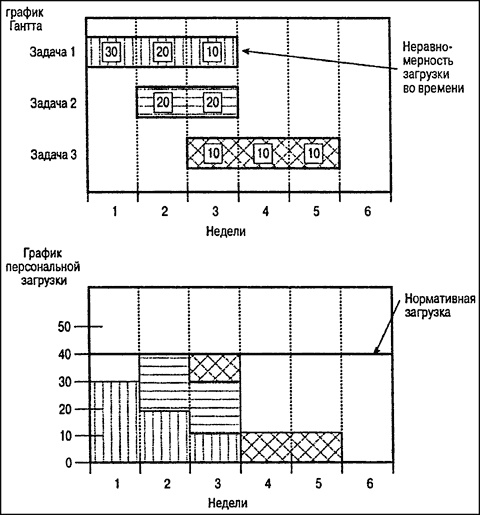

Рис. 5.4. График работы с распределением рабочих часов, исключающим переработку


Ликвидировать потребность в сверхурочных работах можно, как показано на рис. 5.5, используя резервное время, которое имеется у задачи 3. Сдвинув ее начало на одну неделю, уменьшим загрузку третьей недели до 40 часов.


Управление проектами для "чайников"

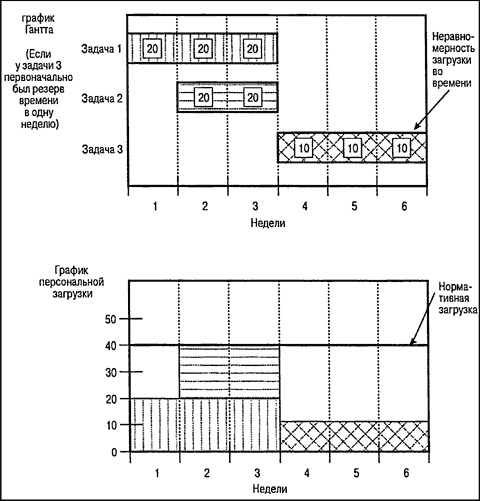

Рис. 5.5. График работы со сдвигом начала работ за счет резервного времени, исключающий переработку


Вместо графика для отображения распределения человеко-часов можно использовать таблицу. Представленная на рис. 5.6 таблица содержит ту же информацию, что и график рис. 5.3. Такую таблицу следует составить на каждого участника проекта.

Общее количество рабочих часов, отработанных в проекте каждым исполнителем, сведите в таблицу, подобную изображенной на рис. 5.7.


Рабочая загрузка исполнителя (человеко-часы) Неделя 1 Неделя 2 Неделя 3 Неделя 4 Неделя 5 Итого
Задач 1 20 20 20 . . 60
Задач 2 . 20 20 . . 40
Задач 3 . . 10 10 10 30
Итого 20 40 50 10 10 130

Рис. 5.6. Таблица персональной загрузки


Рабочая загрузка исполнителя (человеко-часы) Неделя 1 Неделя 2 Неделя 3 Неделя 4 Неделя 5 Итого
Вы 20 40 50 10 10 130
Билл 10 20 10 30 10 80
Мэри 15 10 20 10 30 85
Итого 45 70 80 50 50 295

Рис. 5.7. Сводная таблица персональной загрузки для нескольких исполнителей

1 ... 30 31 32 33 34 35 36 37 38 ... 82
Перейти на страницу:
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Новые отзывы

  1. Гость Елена Гость Елена12 июнь 19:12 Потрясающий роман , очень интересно. Обожаю Анну Джейн спасибо 💗 Поклонник - Анна Джейн
  2. Гость Гость24 май 20:12 Супер! Читайте, не пожалеете Правила нежных предательств - Инга Максимовская
  3. Гость Наталья Гость Наталья21 май 03:36 Талантливо и интересно написано. И сюжет не банальный, и слог отличный. А самое главное -любовная линия без слащавости и тошнотного романтизма. Вторая попытка леди Тейл 2 - Мстислава Черная
  4. Гость Владимир Гость Владимир23 март 20:08 Динамичный и захватывающий военный роман, который мастерски сочетает драматизм событий и напряжённые боевые сцены, погружая в атмосферу героизма и мужества. Боевой сплав - Сергей Иванович Зверев
Все комметарии:
